第17周-泰国百仕威新建厂房项目施工进度公示信息
一. 创业项目通常新信息
投资项目大全:百仕威电子元器件(菲律宾)新健服装厂项目流程
门店地址:印尼巴真府西马哈坡县304化产业园
网站建设部门:百仕威电子器材(泰国的)不多企业
建筑行业:中电二(柬埔寨)有效企业
的项目贷款用途:百仕威电子器件(新加坡)不多司新投入仓库厂房工作,建在巴真府西马哈坡县304工业化的园,应用在PCBA互联网行业施工。
二. 进展情况数据源
本月进行
土建施工:
1、层内墙粉刷结束85%;两层内墙粉刷结束100%;四层内墙粉刷结束50%;外墙干挂石材粉刷结束90%;
2、东侧污水处理站管及检查报告井工程作业结束100%;西边排水渠挖沟结束;
3、PA集团 2次的结构砌砖实现100%;
4、一点首次成分浇筑进行100%;五层浇筑进行50%;
5、层候车亭候车亭顶篷水性金属漆喷漆到位80%;二三层候车亭候车亭顶篷水性金属漆喷漆到位95%;四层候车亭候车亭顶篷水性金属漆喷漆到位90%;
6、坡屋面防水材料基层医院除理顺利完成;
机电设备的安装:
1、1层、两层消防安全员结束90%;二层消防安全员行政主管结束60%;
2、一次、五层、两层电线桥架、配管、装灯成功95%
两次整洁机电工程房子装修:
1、防静反应自动流出平地面混凝土垫层已完成;
2、集成吊顶吊杆安全施工;
3、主抓原料料手工加工施工作业
积累进度表:建筑已做好90%,电气的安装做好80%;六号厂房设计干净干燥电气装修的
基本进度计划:建筑已做完90%,机电工程的安装做完
分项目进度表:型式性型式已所有 完工,分次型式完工90%,汽车电器配置已完工80% ,2层美观汽车电器装点新房装修已启用,地面混凝土垫层已完工,厨房吊顶吊杆施工作业,风道粗加工开发;
三. 关键点连接点:
1、桩基铺设完整于2025年1一月5号完整;
2、组织形式框架完工在2025年二季度、半年度底已完成;
3、下星期年度计划:
两层墙壁砌体搞定任务100%;两层墙壁砌体搞定任务100%;四层墙壁砌体搞定任务100%;门头砌体搞定任务100%;
以西排水系统沟砌墙达成任务100%;以西公路现浇达成任务30%;南侧公路现浇达成任务80%;
5#传达室第二次结构设计浇筑到位30%;院墙拦杆到位20%;
员工食堂的一层三次结构设计浇筑实现100%;五层浇筑实现80%;
四层天花水性涂料喷涂料完全任务100%;第二层墙面装饰腻子完全任务25%;第二层完全任务100%;五层完全任务25%;
1#钢结构厂房窗子装置到位95%;消防安全门门框装置到位80%;
两层、四层达到排水管道,固定架安裝提交90%;
一半、一二层、3层电缆桥架、配管、装灯完工99%;四层完工40%

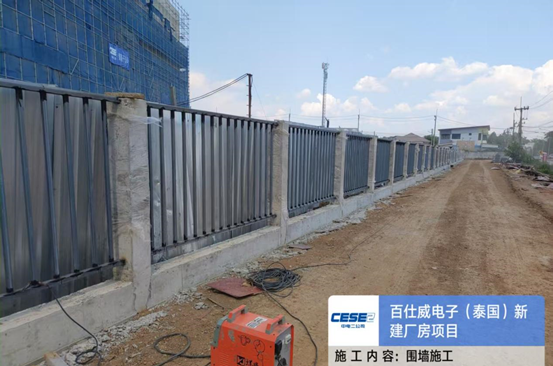

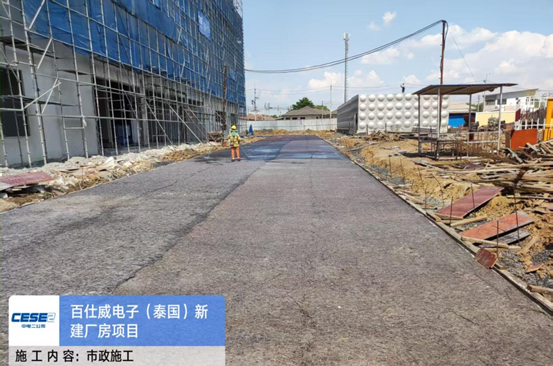

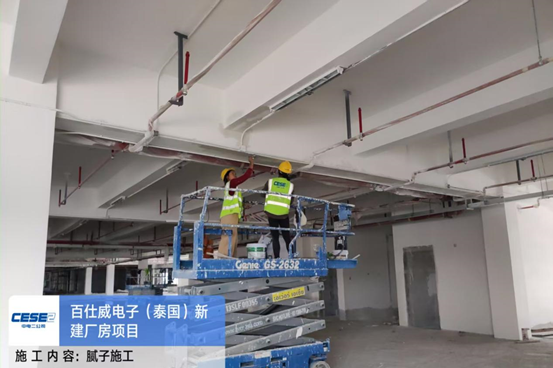

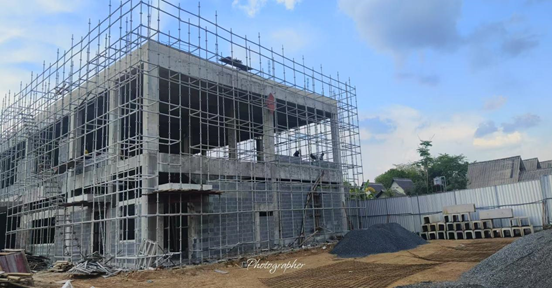

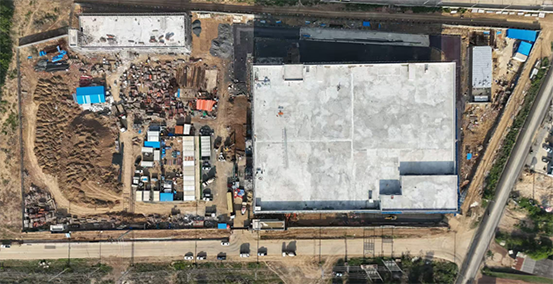

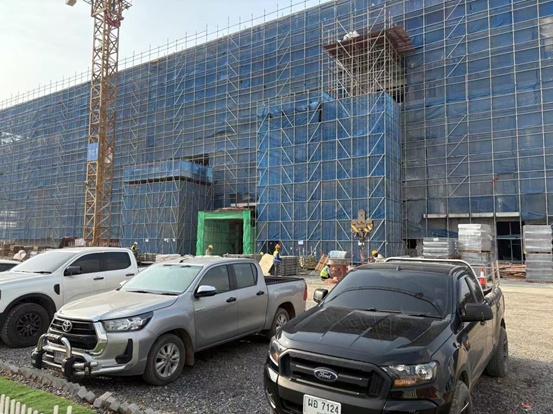

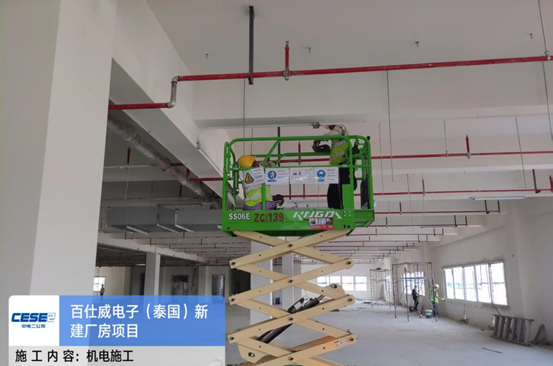

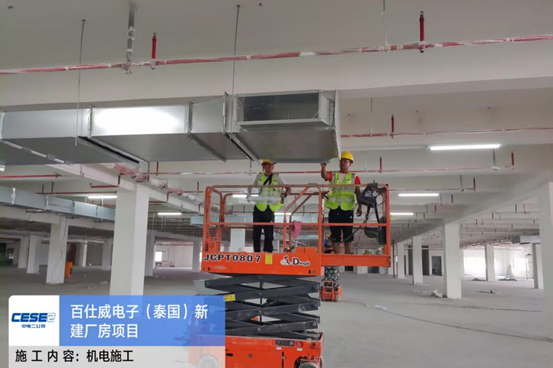

四、施工现场生动照片儿:
